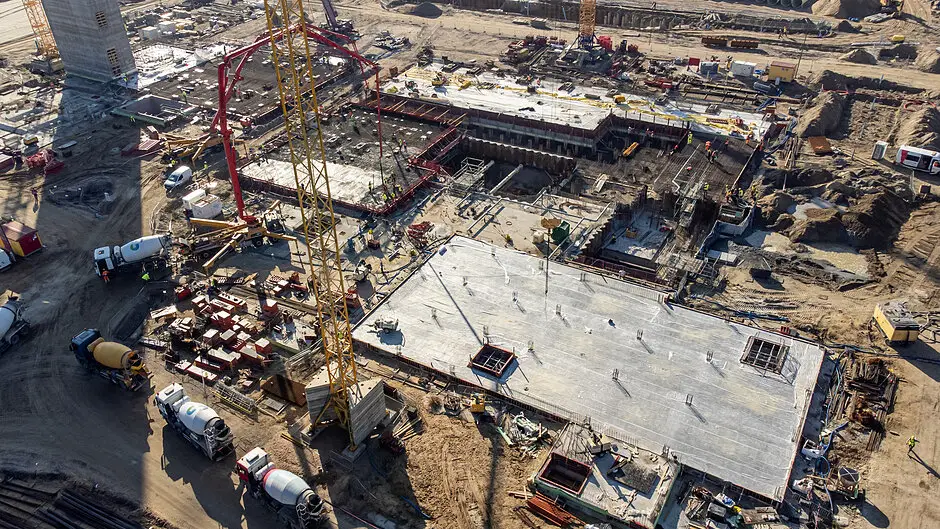

Fundamenty nowej elektrowni gazowo-parowej w Gdańsku ukończone
Wiadomości z ostatniej chwili Treść redagowana przy wsparciu sztucznej inteligencji.

Fundamenty nowej elektrowni gazowo-parowej w Gdańsku ukończone

Fot. UM Gdańsk

Chcesz częściej widzieć wiadomości z miasta Gdańsk w Google? Obserwuj gdansk24h.pl
KZKarolina Zielińska13.10.2026, 14:39aktualizacja 13.10.20262 min czytania Skomentuj

Ukończono fundamenty pod nowoczesną elektrownię gazowo-parową w Gdańsku, która będzie stanowić istotny element polskiego systemu energetycznego. Projekt realizowany przez Grupę Energa przechodzi obecnie w kolejny etap budowy, obejmujący konstrukcję zasadniczych obiektów.

Czytaj także

Gdańsk upamiętnia Czyn Bojowy Polskich Sił Zbrojnych Na Froncie Wschodnim

Tysiące ton i metrów sześciennych

Turbozespół elektrowni, składający się z turbin gazowej i parowej oraz generatora, razem z kotłem odzysknicowym (HRSG) będą miały łączną wagę przekraczającą 6 tysięcy ton. Do budowy fundamentów pod te urządzenia użyto ponad 5 tysięcy metrów sześciennych betonu oraz 900 ton stali zbrojeniowej. Pod konstrukcjami umieszczono około 660 pali o średnicy do 60 cm, z największymi sięgającymi ponad 20 metrów w ziemię, co przyczyniło się do wzmocnienia gruntu.

W trakcie prac nad fundamentami powstał również 51-metrowy pylon komunikacyjny, który w przyszłości będzie używany do poruszania się po budynku kotła HRSG.

Prezes Energi SA, Magdalena Kamińska, podkreśliła, że projekt elektrowni gazowo-parowej w Gdańsku przebiega zgodnie z planem, co potwierdza zakończenie fundamentów pod kluczowe urządzenia technologiczne. - Inwestycja wkracza w fazę realizacji konstrukcji zasadniczych, co oznacza przejście do istotnego etapu projektu, mającego strategiczne znaczenie dla bezpieczeństwa energetycznego Polski - dodała.

Dodatkowe prace produkcyjne obejmują m.in. prefabrykanie rurociągów technologicznych, a także budowę infrastruktury takiej jak magistrala wodno-ściekowa, przyłącze gazowe oraz układ wyprowadzenia mocy 400 kV.

Budowa głównego dojazdu na teren inwestycji również jest w toku, a do końca roku na plac budowy ma dotrzeć 18 modułów kotła HRSG, każdy z wagą około 300 ton. Dalsze kluczowe elementy, jak turbiny i generator, mają być dostarczone w 2027 roku.

Bloki gazowo-parowe w polskim systemie

Nowa elektrownia w Gdańsku stanie się pierwszym dużym obiektem tego typu w regionie Trójmiasta, oferując moc około 560 MW. To część większego projektu Grupy Energa, obejmującego cztery bloki typu CCGT, które łącznie będą miały moc 2,4 GW, co wystarczy do zasilenia około 5,5 miliona gospodarstw domowych.

Elektrownia CCGT w Gdańsku wykorzysta nowatorskie rozwiązania, takie jak zaopatrzenie układu chłodzącego w wodę z oczyszczonych ścieków z oczyszczalni Gdańsk Wschód, co wpisuje się w gospodarkę obiegu zamkniętego.

Grupa Energa, budując elektrownie gazowo-parowe, wesprze transformację energetyczną Polski, zapewniając stabilne źródła energii w obliczu rosnącego zapotrzebowania.

Galeria zdjęć

Źródło (tekst i zdjęcia):UM Gdańsk
Jak oceniasz ten materiał?
Brak ocen
Oceń:
Komentarze
0/1000

Bądź pierwszą osobą, która skomentuje.

KZ
Karolina Zielińska
Publicysta
Wszystkie artykuły autora →

Sprawdź również

Najnowsze wpisy
